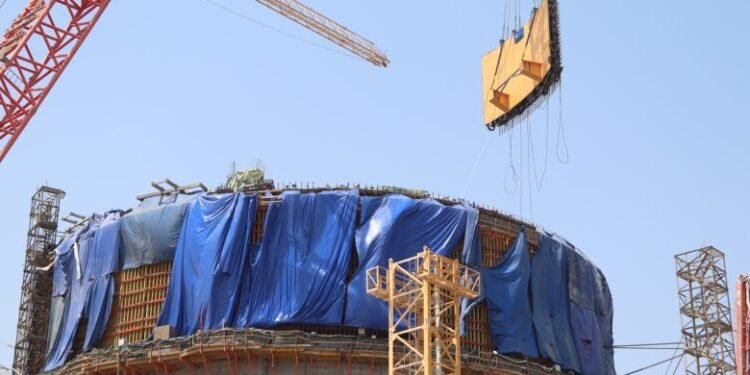

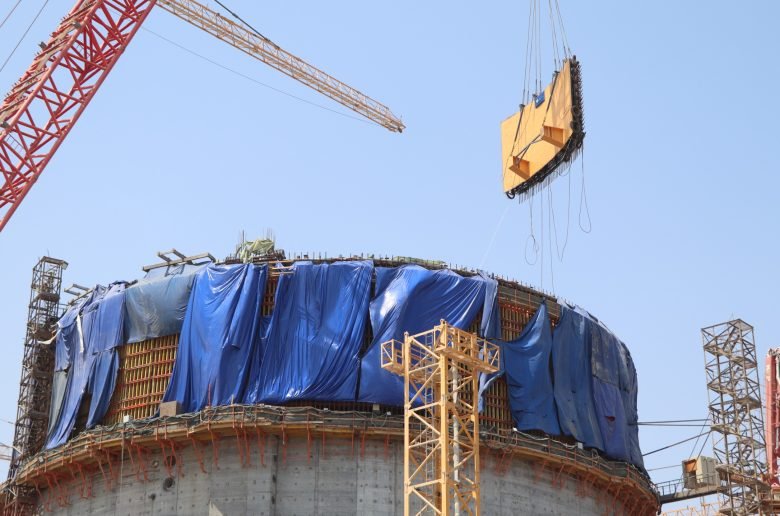

شهد موقع محطة الضبعة النووية، يوم الأربعاء 12 أغسطس 2026، بدء أعمال تركيب المستوى الخامس من وعاء الاحتواء الداخلي لمبنى المفاعل بالوحدة النووية الأولى، في خطوة جديدة تعكس تقدم أعمال تنفيذ المشروع النووي المصري.
وتجري أعمال تركيب المستوى الخامس من منسوب 37.100+ إلى 44.60+، وفقًا للبرنامج التنفيذي المقرر للمشروع، وبمشاركة فرق متخصصة في أعمال التركيب والهندسة والإشراف.

12 شريحة لتكوين المستوى الخامس من وعاء الاحتواء
ويتكون المستوى الخامس من وعاء الاحتواء الداخلي بالوحدة النووية الأولى من 12 شريحة مسبقة الصنع، جرى تصنيعها داخل موقع محطة الضبعة النووية.
ويبلغ ارتفاع كل شريحة نحو 7.5 أمتار، بينما يتراوح وزنها بين 40 و45 طنًا، بحسب العناصر الهيكلية المكونة لها.
ومن المقرر الانتهاء من تركيب المستوى الخامس خلال أسبوعين من بدء الأعمال، حيث سيتم تجميع الشرائح الـ12 لتكوين حلقة دائرية كاملة ضمن هيكل وعاء الاحتواء الداخلي لمبنى المفاعل.
رافعة بقدرة 2200 طن لتنفيذ أعمال التركيب
وتُنفذ أعمال تركيب المستوى الخامس باستخدام رافعة ثقيلة تبلغ قدرتها 2200 طن، بما يسمح بالتعامل مع القطع مسبقة الصنع ذات الأوزان الكبيرة ورفعها وتركيبها وفق الترتيبات الهندسية المحددة.
ويشارك في تنفيذ الأعمال فريق من المتخصصين أصحاب الخبرات في هذا النوع من المشروعات، مع الالتزام بإجراءات ومعايير الجودة والسلامة المعمول بها في تنفيذ المنشآت النووية.
كما تخضع أعمال التركيب لعمليات تفتيش وفحص دقيقة من فرق المتابعة والإشراف التابعة لهيئة المحطات النووية لتوليد الكهرباء، إلى جانب استيفاء الإجراءات والمتطلبات الرقابية الخاصة بهيئة الرقابة النووية والإشعاعية المصرية.
ما هو وعاء الاحتواء الداخلي بالمحطة النووية؟
ويُعد وعاء الاحتواء الداخلي أحد المكونات الرئيسية لمبنى المفاعل، وهو عبارة عن هيكل أسطواني يضم بداخله المفاعل النووي والمعدات الخاصة بالدائرة الأولية للمحطة.
ويمثل الوعاء أحد العناصر المهمة في منظومة الأمان الخاصة بالمفاعل، ولذلك تحظى أعمال تصنيعه وتركيبه وفحص مكوناته بمتابعة دقيقة خلال مختلف مراحل التنفيذ.
وتأتي أعمال تركيب المستوى الخامس بعد استكمال مراحل سابقة من تنفيذ وعاء الاحتواء الداخلي للوحدة النووية الأولى، بما يعكس استمرار تقدم الأعمال الإنشائية بالمشروع.
هيئة المحطات النووية: الالتزام بأعلى معايير الأمان والجودة
وأكد الدكتور شريف حلمي، رئيس مجلس إدارة هيئة المحطات النووية لتوليد الكهرباء، أن بدء تركيب المستوى الخامس من وعاء الاحتواء الداخلي بالوحدة النووية الأولى يعكس الجهود المتواصلة والتنسيق بين فرق العمل المصرية والشريك الروسي، شركة آتوم ستروي إكسبورت.
وأوضح أن تنفيذ الأعمال يتم مع الالتزام بمعايير الجودة والسلامة والأمان النووي في مختلف مراحل المشروع، مشيرًا إلى أن ما يتحقق في محطة الضبعة يمثل نتاجًا للعمل المتواصل من أطقم المتابعة والإشراف التابعة لهيئة المحطات النووية، إلى جانب فرق التركيب والهندسة والتصميم التابعة للمقاول العام الروسي للمشروع.
وأشار إلى أن التعاون بين الجانبين يستهدف ضمان تنفيذ الأعمال وفق أعلى مستويات الجودة والأمان، مع الالتزام بالإجراءات الفنية والرقابية المطلوبة.
«آتوم ستروي إكسبورت»: تقدم مهم في تنفيذ الوحدة الأولى
من جانبه، قال أليكسي كونونينكو، نائب رئيس شركة آتوم ستروي إكسبورت ومدير مشروع إنشاء محطة الضبعة النووية، إن بدء تركيب المستوى الخامس من وعاء الاحتواء الداخلي للوحدة النووية الأولى يمثل إحدى العمليات التنفيذية المهمة في المشروع.
وأوضح أن التقدم المحقق في تنفيذ هذا الهيكل يأتي نتيجة الجهود التي بذلها العمال والفنيون والمشرفون والمهندسون والمصممون والمتخصصون المشاركون في تنفيذ المشروع، إلى جانب التعاون المستمر مع الجانب المصري باعتباره مالك المشروع.
ويواصل مشروع محطة الضبعة النووية أعماله وفق البرامج التنفيذية المقررة، وسط متابعة من الجهات المصرية المختصة والشريك الروسي، مع التركيز على تطبيق معايير الأمان والجودة خلال مختلف مراحل الإنشاء.
